испытания Установки для прогрева грунта HSH 700 G
01 Апр

Отчет об испытаниях Установки для прогрева грунта HSH 700 G

Дата: 04.03 – 06.03.2013 г.

Объект: Строительство жилого дома с подземным паркингом.

Производитель работ:  ЗАО «АСТ»

Температура наружного воздуха:   05.03.13 Ночью  – 11 ?С, Днем  – 8 ?С;

                                                                 06.03.13 Ночью  – 1 ?С, Днем  -1 ?С.

                                                                 07.03.13 Ночью  – 1 ?С, Днем  -2 ?С.

Дата: 04.03 - 06.03.2013 г.  Объект: Строительство жилого дома с подземным паркингом.  Производитель работ:  ЗАО «АСТ»  Температура наружного воздуха:   05.03.13 Ночью  - 11 ?С, Днем  - 8 ?С;                                                                   06.03.13 Ночью  - 1 ?С, Днем  -1 ?С.                                                                   07.03.13 Ночью  - 1 ?С, Днем  -2 ?С.

Задача, которую необходимо выполнить – прогреть мерзлый грунт на площади 400 м2. Ориентировочная глубина промерзания грунта 50 см. Поверхность грунта покрыта льдом толщиной 20 см. Итого общая глубина промерзания 70 см. После прогрева необходимо сделать обратную засыпку и уплотнение данного участка.

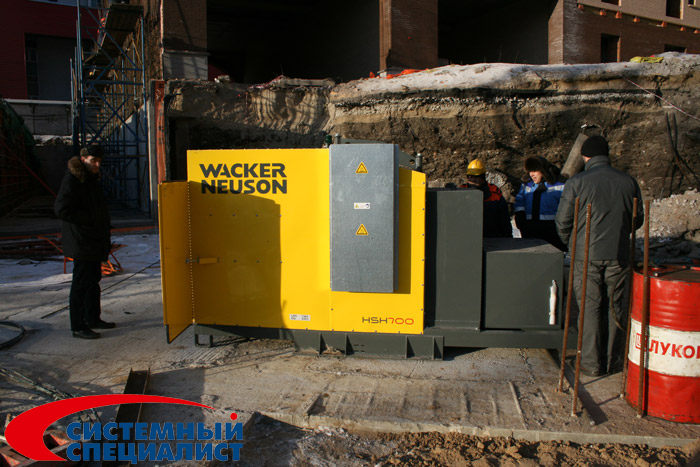

Проведены испытания Установки для прогрева грунта HSH 700 G

Укладку шлангов с теплоносителем на обрабатываемую поверхность началась в 10 часов 39 минут.

Длины одного шланга хватает для обработки поверхности 200 м2 при укладки рукавов через каждые 30 см. Два шланга позволяют прогревать 400 м2 поверхности.

Проведены испытания Установки для прогрева грунта HSH 700 G

После того как шланги были уложены на обрабатываемую поверхность, сверху их накрыли паронепроницаемым материалом и теплоизоляционными матами, благодаря которым тепло отражается и равномерно распределяется  в грунте.

В 11 часов 34 минуты установка приведена в рабочее состояние. В данных условиях этот процесс занял 55 минут.

Проведены испытания Установки для прогрева грунта HSH 700 G

Рабочая температура задана на отметке 80 ?С. Температура носителя на обратном входе 64 ?С.  Через 40 минут после начала работы установки уже видно первые результаты: шланги полностью погрузились в лед, в некоторых местах образовалась вода.

06.03.13

11 часов 40 минут  – проверка результатов работы установки:

Проведены испытания Установки для прогрева грунта HSH 700 G

Сбоев в работе установки за отчетный период не выявлено. Лед  под рукавами растаял на всю глубину (20 см), при этом образовались островки льда, которые легко удаляются без дополнительных механических средств  Грунт разморожен примерно на 15 см.

07.03.13

8 часов 30 минут – завершение работы установки.

Верхний слой льда полностью разморожен. Грунт разморожен на полную глубину промерзания. Прогреваемая поверхность после работ представляет либо полностью сухую песчаную смесь либо смесь с остаточным наличием воды. Полученный результат позволяет начать следующий этап строительных работ – обратную засыпку и уплотнение песка.

Процесс сборки установки после завершения работ занял примерно 1 час времени.

Проведены испытания Установки для прогрева грунта HSH 700 G
Проведены испытания Установки для прогрева грунта HSH 700 G
